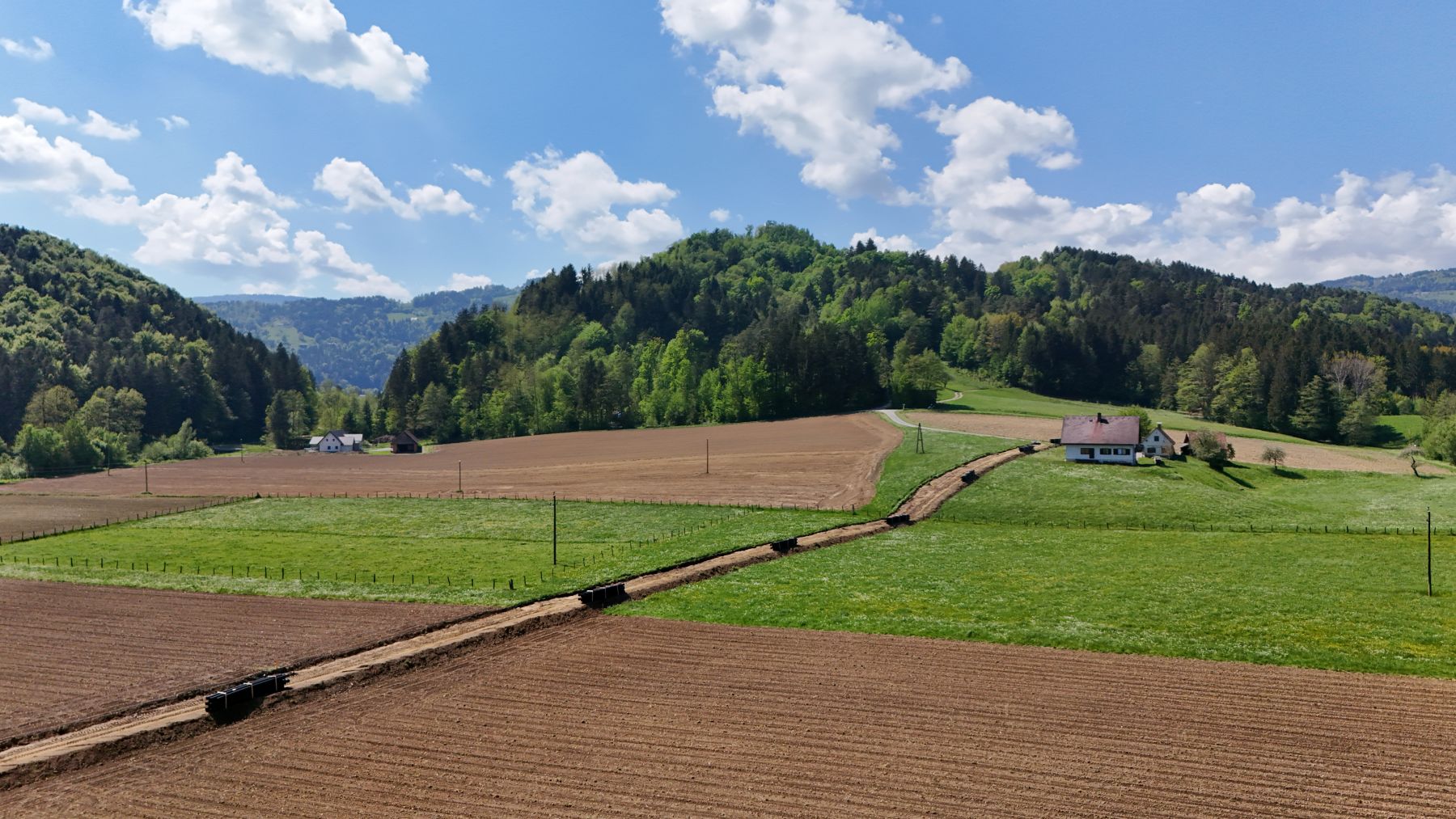

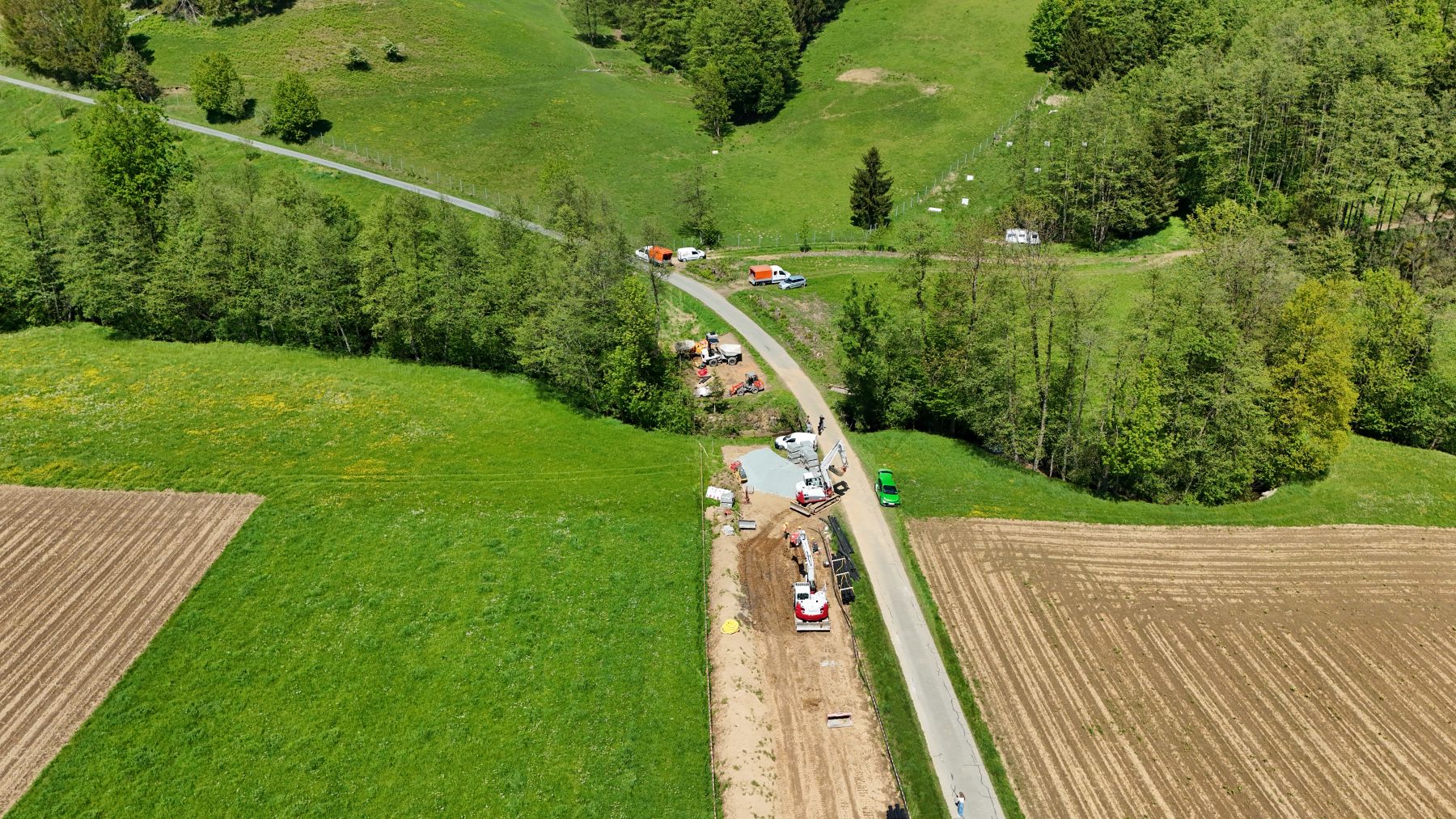

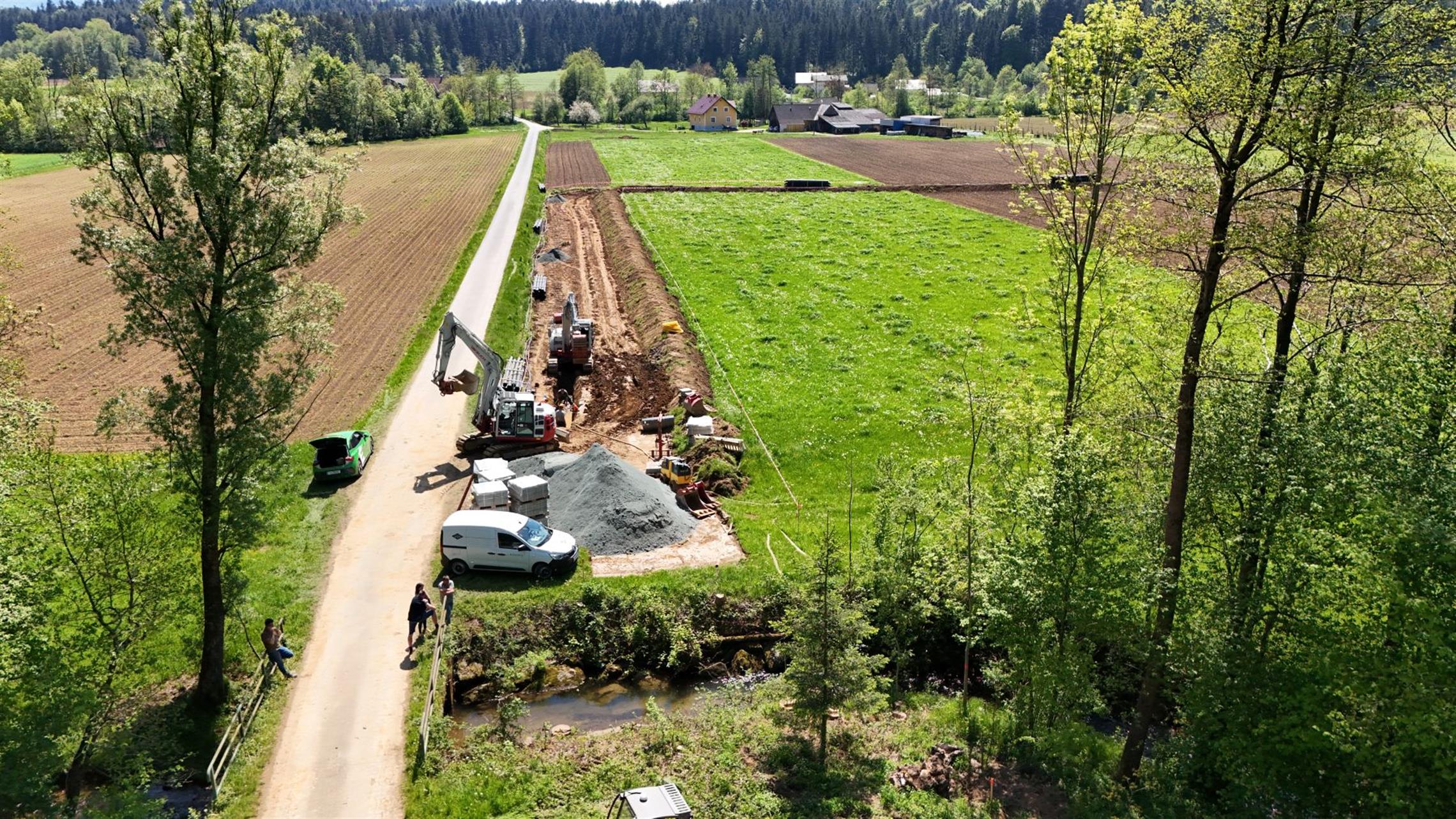

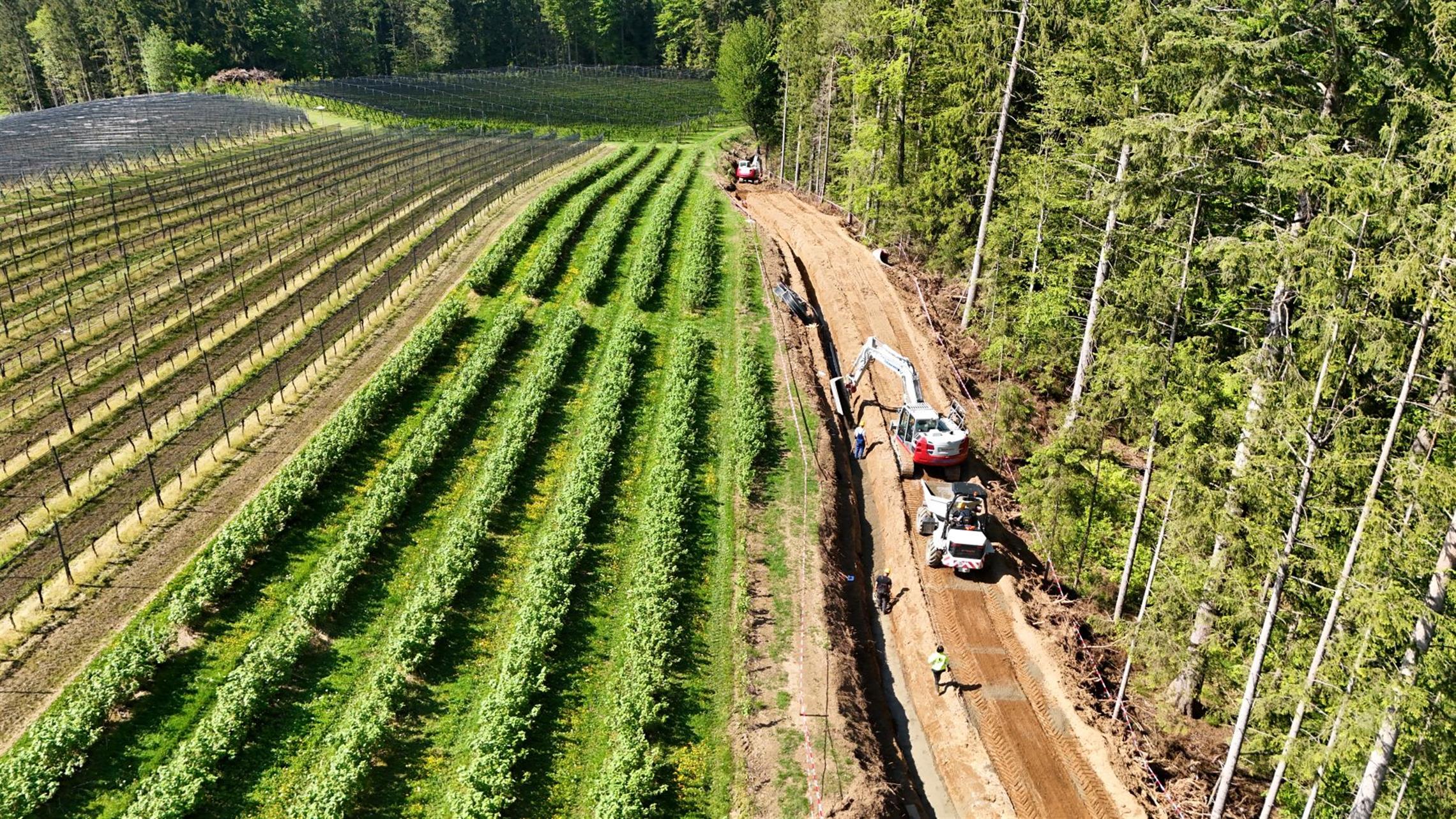

März 2025 - Oktober 2026 | Errichtung der 110 kV Leitung

Die von den Windrädern erzeugte Energie wird zunächst über ein 30 kV-System zum neu errichteten Umspannwerk Soboth geleitet. Dort erfolgt die Hochtransformation auf 110 kV, um die Energie mit deutlich geringeren Leitungsverlusten über ein 24 Kilometer langes Hochspannungs-Erdkabel zum Netzanschlusspunkt in Bergla zu übertragen.

Um die Bauarbeiten möglichst effizient zu gestalten, wird der Bau der 110 kV-Leitung der Energie Steiermark Green Power GmbH mit weiteren Infrastrukturprojekten kombiniert: Die Energienetze Steiermark GmbH modernisieren gleichzeitig ausgewählte Abschnitte des 20 kV-Mittelspannungs- und des Niederspannungsnetzes. Zusätzlich wird in Teilbereichen das Glasfasernetz ausgebaut. So müssen die für die Leitungstrasse genutzten Verkehrswege nur einmal geöffnet und saniert werden – bei optimaler Nutzung von Zeit, Kosten und Ressourcen.
